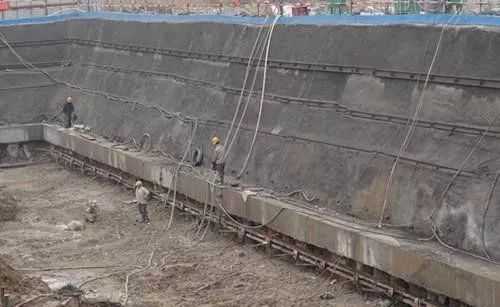

哎,说起这基坑支护的活儿,里头门道可不少。今天咱就唠唠土钉墙施工技术交底里头那些关键却容易让人迷糊的细节。你可别小看这交底,它可不是走个过场念规范,那是把图纸上的冷冰冰的线条,变成坡上每一根钉、每一片网的关键一步,直接关系到基坑稳不稳、工地安不安全-1。俺们干工程的都明白,活儿要想干得漂亮,前期的技术交底就得扎实,让每个班组、每个工人都心里亮堂,知道为啥这么干、该怎么干,特别是遇到特殊土层的时候该咋整。
这水啊,绝对是土钉墙的头号“克星”。还没动土之前,咱就得像个老中医似的,把场地周边的“水脉”给摸清楚。基坑四周的地面,最好给它整个混凝土硬化或者抹层厚砂浆,修得中间高、外边低,像个小山坡似的,让雨水、地表水赶紧流走,可别往坡体里头渗-4。坡面上也得留好“出路”,按着一米五到两米的间距,插上些四十来公分长的塑料泄水管,头朝下歪着,让土里的水能乖乖排出来-4。坑底呢,别忘了在离坡脚半米到一米远的地方挖条排水沟,通到集水井,随时把积水给抽走-4。这些都是土钉墙施工技术交底里必须掰扯明白的防排水硬规定,一点马虎不得,不然土体一泡水,啥强度都白搭。

土方开挖,这可是个技术活,讲究个“分层分段,随挖随支”。绝对不能像挖鱼塘似的,一挖到底。得严格按照设计图纸来,挖一层,赶紧支护一层。一般来说,每一层挖的深度,就跟土钉上下排的间距差不多-4。挖土机也得选好,动作要轻柔,别咣咣咣地把坡面土体给震松了。机械挖完,还得上人拿着铁锹精修坡,把坡面弄得平整顺直-4。要是碰上砂土、粉土这类“不老实”、容易塌的土层,修完坡就得立马先给它喷上一层薄薄的混凝土或者砂浆,给它穿层“紧身衣”护着,然后再钻孔打钉-4-8。这就叫预见性,交底的时候就得把不同土质的应对法子讲透。
说到打孔下钉,学问就大了。孔位得放准,角度得控好。一般要求土钉向下倾斜个5度到20度-2-7。钻孔的深度得比设计长个十到二十公分,就怕孔深不够-4。钻出来的土钉钢筋,可不是直接捅进去就完事了。得提前在上面焊好“对中支架”,每隔一米五到两米五就得设一个,保证钢筋在孔里居中对齐,周围能被浆液裹得严严实实,保护层厚度至少得有25毫米-2-7。不然钢筋贴边儿了,容易锈蚀,劲头可就大打折扣了。往孔里送钢筋的时候,也得小心,别把孔壁给蹭塌了。

注浆,这是让土钉“长力气”的关键一步。浆液通常用水泥浆或者水泥砂浆,标号不能低于M10-8。现在好些工程都要求用“二次注浆法”来提劲儿。头一次先用水泥砂浆灌饱,灌浆量至少得是孔体积的1.2倍-7。等这浆初凝了,再拿纯水泥浆进行二次压力注浆,压力控制在0.4到0.6兆帕左右,注浆量大概是头一回的三到四成-7。注浆管得插到离孔底25到50公分的地方,一边注浆一边慢慢往外抽,保证孔里的空气全被挤出来,浆体密实-4。这浆液啊,得随用随拌,拌好的一定要在初凝前用完,可不能用隔夜的“剩饭”-4。
挂网喷砼,这是给边坡做“面子”,更是做“里子”。钢筋网常用直径6到10毫米的圆盘条,网格间距150到250毫米-2-7。上下两张网片搭接,长度可不能小于30公分-7。网要牢牢贴在坡面上,用垫块支起来,保证喷完混凝土后,钢筋网的保护层厚度不小于20毫米-2。土钉的头儿得和网片外的加强钢筋(通常直径14到20毫米)焊结实,形成一个整体受力-2。
喷混凝土是个手艺活。配合比得准,石子最大别超过15毫米-7。喷射手要站稳,喷头垂直对着坡面,距离在0.6到1米之间,分段自下而上地喷-4-9。一次喷太厚了容易掉,一般分层喷,每层厚度不小于40毫米-9。喷完的标志是表面有光泽、不往下淌。这层“皮肤”养护也紧要,终凝后2小时就得开始浇水或覆盖养护,保个三五天,防止开裂-4。
整个土钉墙施工技术交底,最后还得落在“监测”这根安全弦上。坡顶的水平位移和沉降观测点必须埋设牢固,专人定时测量-9。尤其要关注每天的数据变化。业内常有个预警值,比如水平位移到了30毫米,竖向位移到了20毫米,这就亮黄灯了,得赶紧分析原因-9。要是赶上雨天或者发现位移突然加大,那更是要瞪起眼来,加密监测频率,必要时立马停工,采取加固措施-9。所以说,技术交底不是开工前那一锤子买卖,它是贯穿始终的安全指南,让所有现场人员心里都绷着这根弦,知道红线在哪,异常是啥样,这样才能把风险掐灭在萌芽里。
总而言之,土钉墙这活儿,是个细心活、协同活。从降排水开始,到开挖、成孔、注浆、挂网、喷砼,再到监测,环环相扣。技术交底就得把这根链条上的每一个扣都讲清楚、讲生动,结合具体的地质情况和可能遇到的“幺蛾子”,让理论和现场实际拧成一股绳。只有这样,这支护墙才能真正扎得稳、靠得住,保得基坑平平安安。
